2024年9月9日からの朝日庁舎観察記 | |
![]() |

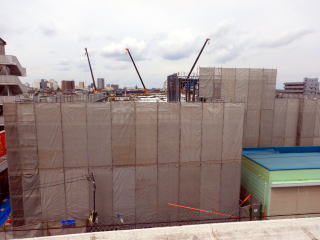

令和07年03月07日撮影 水路の暗渠化の工事と地中梁の工事が進んでいることが確認された。現場には重機も増え進捗速度は早くなっていくものと思う。ここまでの手間が長いことを知っているが市民には柱が建ち始めないとなかなか実感は湧いてこないだろうと思う。地中梁で建築の規模は見えて来たが、来月には雰囲気が変わっているだろう。 |
![]() |

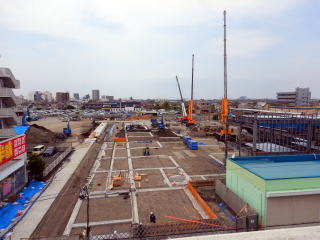

令和07年02月05日撮影 渇水期を利用して水路の更新工事と地中梁の工事が始まっているように見えた。生コン車とコンクリートポンプ車が見えるが型枠らしいものが見えないのでベースの捨てコンを打設し、数日後にその上に墨を打つのだろうと思う。建築規模より掘削されている範囲が狭く見えるが段階的な施工を考えているのだろう。もう少し工程が進まないと建築の規模は見えてこない。 |
![]() |

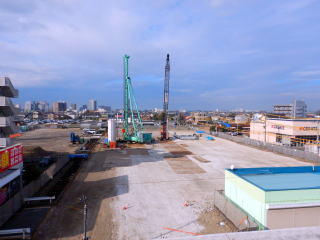

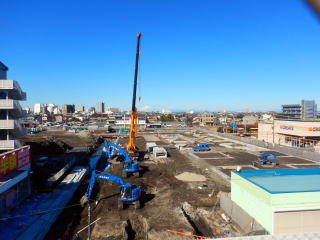

令和07年01月06日撮影 駐車場を閉鎖して三ヶ月経過し、ようやく基礎工事が始まった。杭打ち機械とセメントサイロが置かれており今週から工事が一気に進行するものと期待したい。敷地の隅にはコンテナハウスが置かれていたが、それが現場事務所なのか資材置き場なのかは判別できない。杭が終わると地中梁、1階床の工事と続き、柱が立ち上がってくるのは早くても大型連休の頃になるだろうと推察している。 |
![]() |

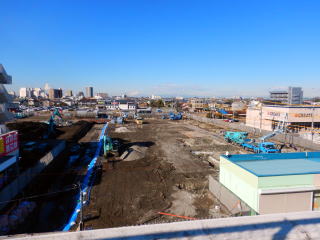

令和06年12月14日撮影 駐車場が閉鎖されてから三ヶ月が経ち、舗装の撤去が終り重機の足場となるように鉄板が敷かれた。しかし現場事務所や基礎工事用の機械は見られず、それらの年末年始の防犯を考えると年明けから設置して一気に作業を進める考えではないかと推察する。当初からその計画であれば11月中旬まで駐車場を封鎖する必要は無いので、協力業者の確保に苦労したのだろう。令和7年に入ってからどれだけの速度で工事が進むのか見ものである。 |
![]() |

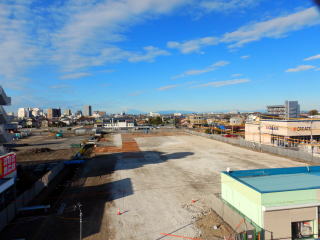

令和06年11月07日撮影 駐車場が閉鎖されてから二ヶ月が経っち、やっと舗装の撤去作業が進み始めたようであるが時間調整の程度の作業量である。現場事務所らしいものも見えず当初計画の令和8年4月より前に移転ができるのか、現状を見る限り不安である。 |
![]() |

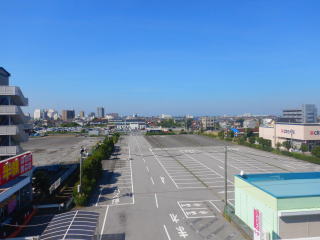

令和06年10月02日撮影 駐車場が閉鎖されてから一月が経ったが工事の準備としては舗装の一部が撤去されただけで未だに現場事務所も建てられていない。それでも当初計画である令和8年4月では年度始めで引っ越し業務が困難なことから供用開始より前に移転ができるように調整を始めたと聞く。建築工事の工程管理はイオンの業務となるが、どの様に進むのか確認し続けたいと思う。 |
![]() |

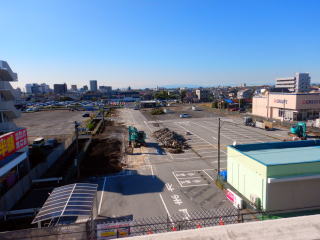

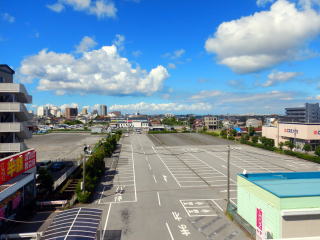

令和06年09月09日撮影 朝日庁舎の建設のためにイオンリテールが駐車場を閉鎖して工事の準備に取り掛かる直前の写真である。建築工事は茨城県日立市の秋山工務店が担うと聞いているがイオンとの契約で木更津市は契約の詳細について関知することができない。職員の駐車場は旧中央公民館跡など遠くなっているが近くでも確保する予定と聞く。これから風景が一気に変わると想像してこの地点でも定点写真を撮り続けようと考えた。 |
